Bilan d'exploitation
École primaire Joseph Delteil à Grabels
Le 29 juin 2021 à 14h07 les premiers quantum d’énergie issus de l’installation ont été injectés dans le réseau au niveau du transformateur CESML situé en bordure de l’école.
Coût total HT
Production moyenne /an
mobilisés auprès de 43 souscripteurs
complétés par la Région Occitanie
01 L’histoire du projet et ses aléas
Dès sa création, l’association a exploré plusieurs options d’implantation pour son premier projet photovoltaïque. Initialement, la municipalité de Grabels a proposé la toiture de la salle d’escalade Altissimo (850 m², estimée à 36 kWc). Toutefois, des contraintes liées à l’activité commerciale et aux coûts de dédommagement ont rendu ce projet non viable.
L’équipe s’est alors réorientée vers les toitures de l’école primaire Joseph Delteil, offrant un potentiel similaire.
A l’automne 2020, un audit technique a été mené afin d’évaluer la faisabilité du projet. Confiée au bureau d’études Théta début 2021, l’étude structure des toitures a révélé l’impossibilité d’équiper l’une des toitures pressenties, et en conséquence, la nécessité de revoir l’implantation des panneaux. Par ailleurs, un programme de rénovation thermique a réduit les surfaces disponibles, nécessitant un redimensionnement de l’installation. Finalement, un projet de 24 kWc, composé de 74 panneaux solaires couvrant 150 m², a été retenu.
02 Études et financements
Étude de structure réalisée par le Bureau d’Études Theta
Aide régionale et Financement citoyen :
- le capital mobilisé auprès des citoyens dans le cadre de ce projet local participatif a été de 4 300 € (43 parts sociales de 100 euros)
- l’apport en compte-courant d’associé a été de 16 900 €
- l’aide financière de la Région Occitanie a été de 20 000 euros, le financement de la Région étant plafonné à 500 euros par citoyen
*La part d’apports citoyens supérieurs à la limite de 500 € n’a pu être complétée par l’aide Région
03 Travaux et réalisation
La construction de l’installation a été confiée à l’entreprise Hélios’R qui a également été mandatée afin d’assurer la maintenance préventive de la centrale.
04 Économie du projet
Coût total : 40 387 € HT (1,67 €/Wc).
Dépenses engagées (euros HT):
Etude structure Théta Ingénierie 2 800.00
Générateur PV de 24.7 kWc 29 788.96
Contrôle technique APAVE 1 650.00
Consuel APAVE 300.00
Assurance Multirisques MAIF 754.59
Assurance Garantie Dommage Ouvrage 2 725.00
Raccordement réseau CESML 2 068.75
Mise à jour Panneau d’évacuation SDIS 300.00
—————————————————————————–
Total HTVA 40 387.30
Production annuelle estimée : 33 800 kWh.
La production électrique est entièrement vendue à la Coopérative d’Electricite de Saint Martin de Londres dans le cadre de l’Obligation d’Achat sur 20 ans, avec un chiffre d’affaires annuel estimé à 3 900 €. Après déduction des charges d’exploitation, l’excédent brut d’exploitation (EBE) s’élève à 2 100 € par an.
05 Impact à long terme
Sur 20 ans, cette centrale photovoltaïque injectera environ 600 MWh sur le réseau, contribuant ainsi aux objectifs de la Région Occitanie pour devenir une Région à Énergie Positive.
À l’issue de cette période, plusieurs options sont prévues :
- Poursuite de l’exploitation par EMC2.
- Cession à la commune pour un euro symbolique.
- Démantèlement à la charge d’EMC2.
06 Suivi d'exploitation

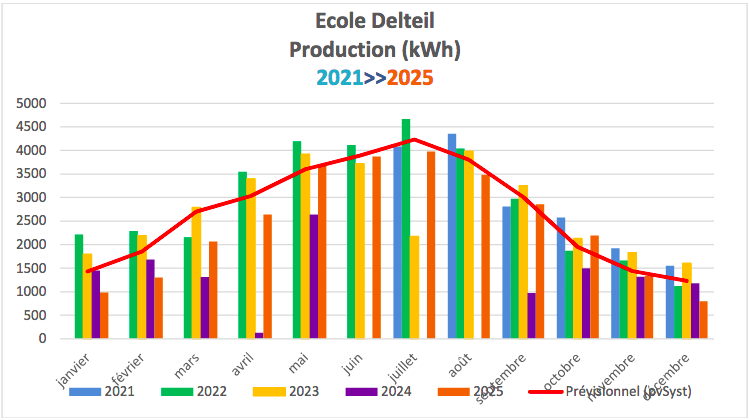

en bleu, la quantité d’énergie électrique injectée sur le réseau au cours de l’année 2021 (6 mois de production)
en vert, la quantité d’énergie électrique injectée sur le réseau au cours de l’année 2022,
en orange, la quantité d’énergie électrique injectée sur le réseau au cours de l’année 2023,
en violet, la quantité d’énergie électrique injectée sur le réseau au cours de l’année 2024,
en marron, la quantité d’énergie électrique injectée sur le réseau au cours de l’année 2025,

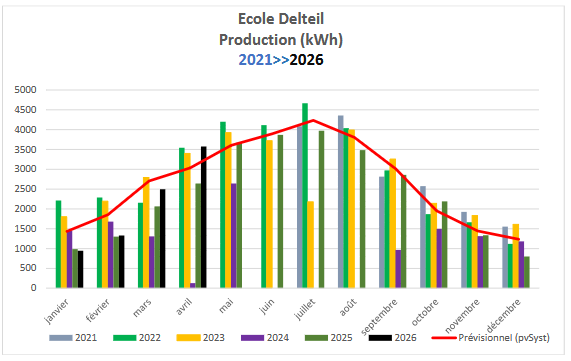

en noir, la quantité d’énergie électrique injectée sur le réseau au cours de l’année 2026,
en rouge, la production prévisionnelle PVSyst (année 1 d’exploitation).
A noter que pour la période de janvier à avril 2026, la production est supérieure de 19% à celle de la même période de 2025 grâce à un ensoleillement exceptionnel depuis le 15 mars. La production d’avril 2026 (3 575 kWh) est la plus forte production pour un mois d’avril depuis la mise en service de cette centrale en 2021.
Depuis la mise en service de la centrale en juin 2021, ce sont 134.6 MWh d’énergie renouvelable qui ont été injectés sur le réseau par cette centrale citoyenne et consommés localement. A noter que selon les estimations qui nous avaient été communiquées par l’ALEC, la production annuelle moyenne de cette centrale représenterait environ 75% de la consommation annuelle d’électricité de l’école J.Delteil (44 MWh à confirmer par comptage de l’électricité annuellement consommée par l’école)
